2日ががりで・・・

2日ががりで・・・

今日は朝から雨で時折、強く降りました。午後からは一転蒸し暑く、合羽のズボンを脱いだら・・・『おしっこを漏らしたように汗まみれ』でした。朝、気合十分でホームワイドに合羽を買いに行きました。自分と翔君は既成ので十分ですが、3代目は『入りません』サイズが・・・無い!のですぽっと被るタイプの安いやつです(笑)まあ、ほぼほぼ重機やけん、要らんやろっと。

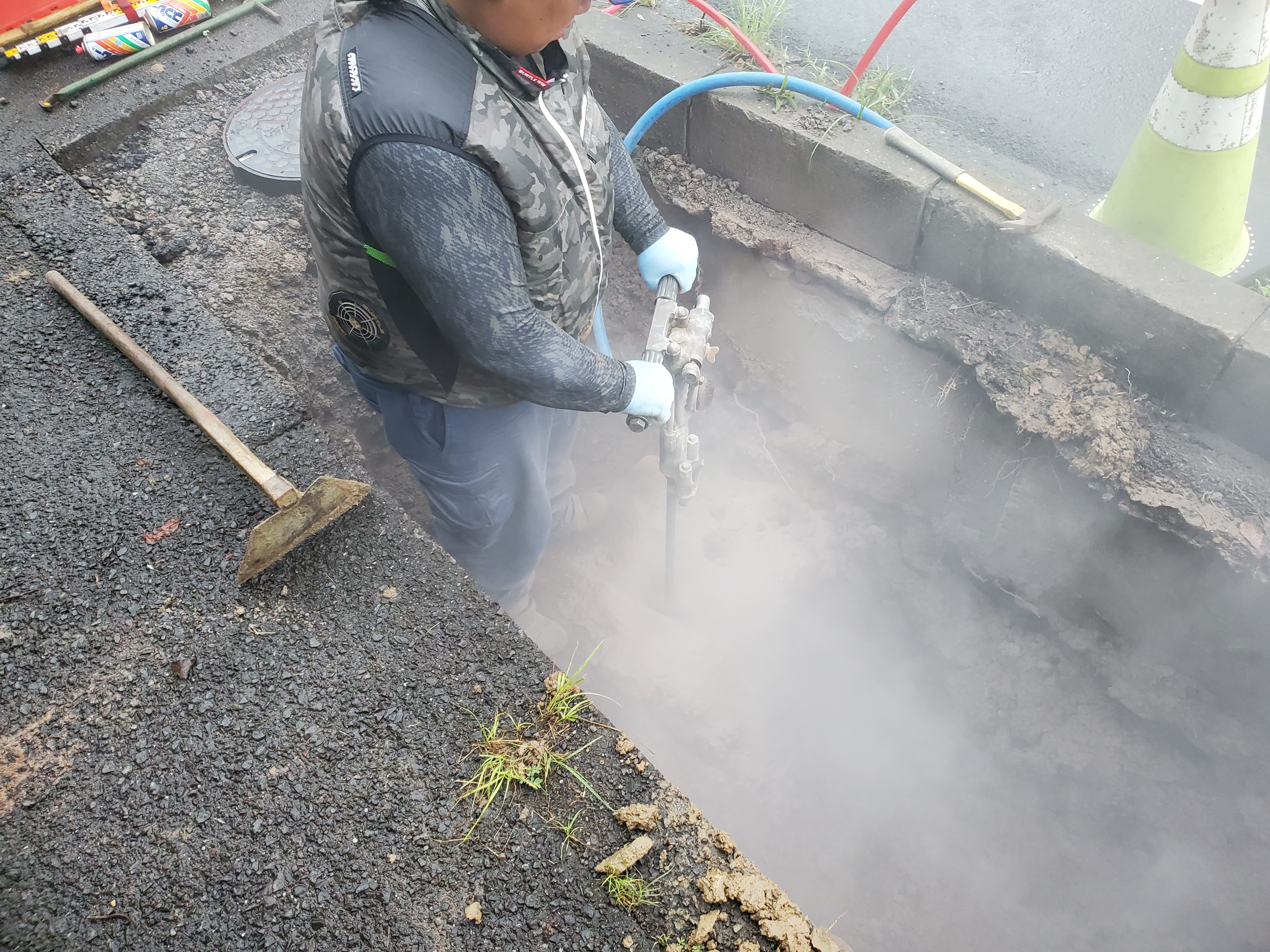

0.3ブレーカーで昨日の続きで打ち続けますが・・・全くダメです。こうなったら『削岩機で削孔し、そこにブレーカーをぶち込む』手段に出ました。2tダンプでNKリースさんに取りに行き、早々戻り、さぁ削孔です。以前防火水槽の床掘時に5m3位の転石をこれで何とかしたのを思い出したからです。『あれに比べれば・・』皆で交代しながら次々と削孔しました。ロットの長さは90cmです。が貫通しません。『根が深い!』手も痺れる。1回目削孔・・・上っ面取れる程度、2回目1/4位が取れる。昼休みも交代で打ち続けていました。3回目大きく真っ二つに割れました。が光ケーブルを一緒に引き上げたら大変!で小割していたら、  今度は『ブレーカーのホースが破れ、修理』修理中に昼ご飯を食べました。目まぐるしいです。それでも『転石』が動くようになり

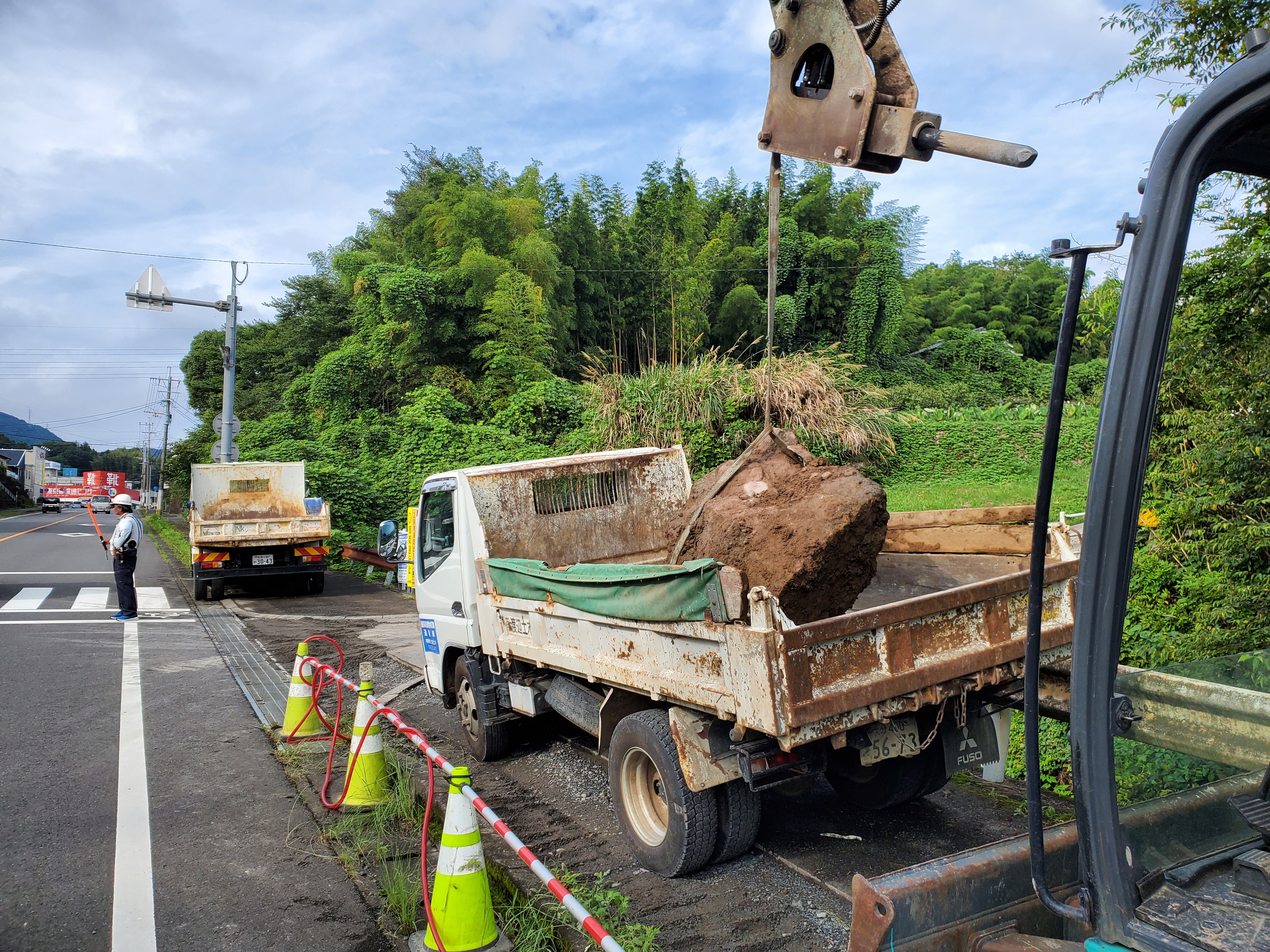

徐々に撤去していきました。小型マンホールの管口がやっと見えました。がこれは・・・リブ管?用でした。私はあまり下水の工事に従事したことが無いので『なんじゃこら!』です。役場の担当者に来てもらい、確認してもらいました。『今日は上司の上下水道課のエースが登場!』詳し~い!さ~すが!ですが、材料を手配しても『大分に在庫は無い!』あるわけない!おまけに金曜日で明日はメーカー休み!こんな時代だから当たり前でしょうが・・・昔だったら『日曜日でも何とかなったのですが・・・』物は恐らく名古屋でしょう?早くても来週の水曜日らしいです。もうどうしようも無い!のでNTTの方に話し、『明日からは中止します。又掘削再開時は御連絡致します』と言ってお引き取り願いました。『明日、大分大学の準備手伝いに行くか?』とも思いましたが、否、『町道部の本線の残った舗装版を撤去して、鋤取りしよう!』4tダンプのリースも勿体無いし、朝、土留部材の引取積込もあるので、そう決断しました。、『こうなったら先にやれることからするしかない!』です。           表題の写真は『奴の最後の1/4』です。もう出なければいいのですが・・・
明日は『雨降らんかったらいいなぁ』と思います。

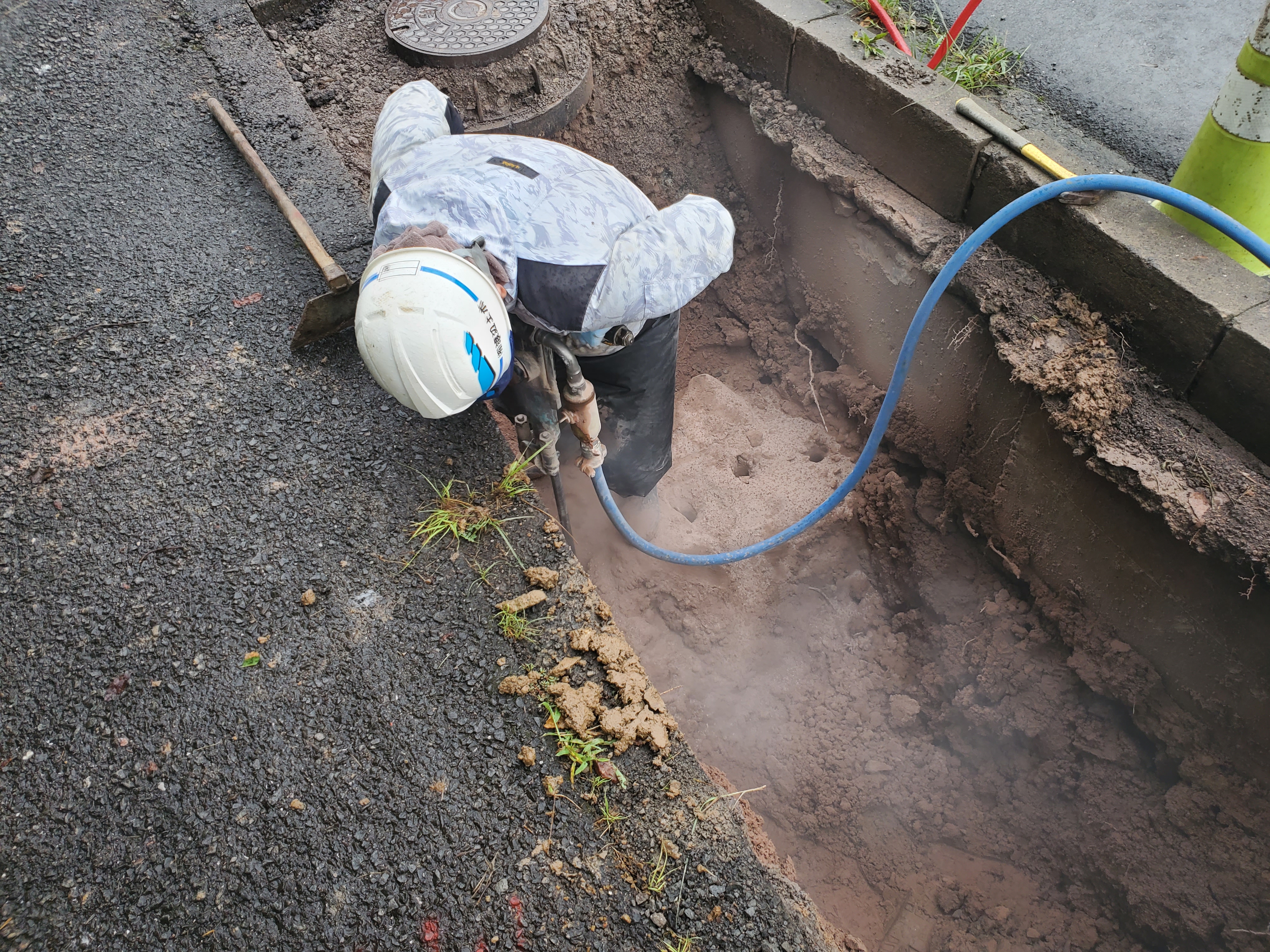

削孔する『彼たち』です。 よく頑張りました。
