一昨日返したばっかりなのに・・・

一昨日返したばっかりなのに・・・

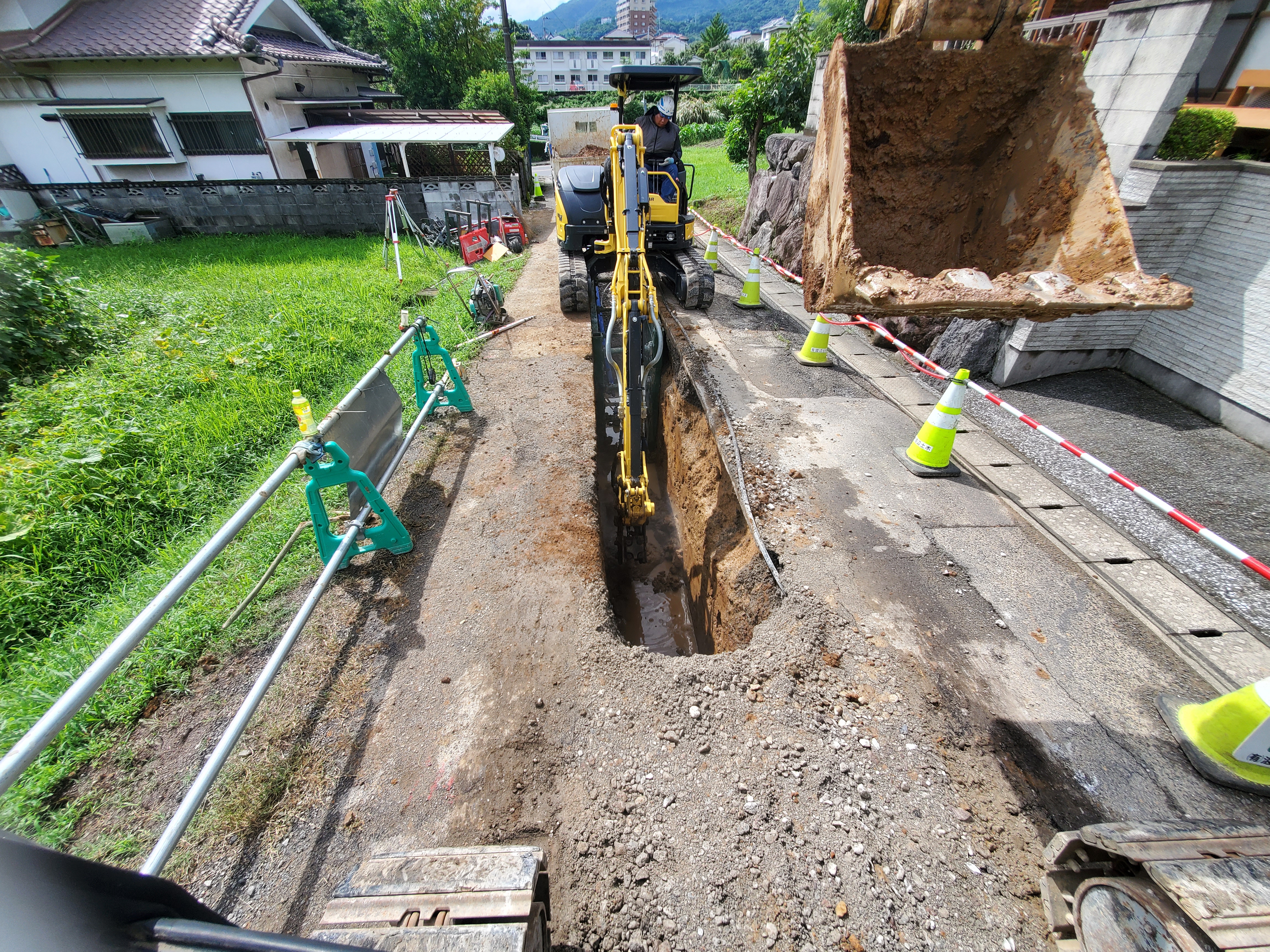

今日は天気予報は一日中『曇り』の予報でしたが・・・午前中はほぼザーザー降りでした。上も下もずぶ濡れになりながら、昨日の埋戻しの続きをしました。あんなに降ったのに『佐野土木建設さんのRC-40』は全く膿みません。むしろ『ガチガチ』に締まっていました。ハンドガイドローラーで転圧しただけなのに・・・路盤材には『サイコー!』です。転圧した後に雨水が浸透せず溜まっていました。『高けぇだけの事はある!』午後からは雨も止み、晴れ間も出て来ましたので、次スパンの掘削開始です。掘削を開始してダンプ2台搬出した所で・・・『あぁーまたまた転石!・・・もう勘弁して下さい!』一昨日に返却したばっかりなのに・・・
バックホウ0.3で叩けど、ピクリともしません。ブーム・アームに亀裂が入りそうです。気が付くとバケットの『爪を止める』ピンが3本無くなっていました。『もうこうなると事態は最悪です!』とりあえずNKリースさんにピンの在庫があるかTELしてトドメは『また・・・ブレーカーお願いします!』です。あぁー!また回送費にリース代がかさみます。『こん現場・・・下手したら・・・レッドカード確定?』と頭を過り、ですが、そんなこと今考えてもしょうがありません。NKリースさんにピンを取りに行った時、丁度専務が帰ってきたので、『こん前使った日から月極でお願いします!回送は払いますので・・・』と直談判し、快く?ではないでしょうが、了承していただけました。急いで現場に戻り、ブレーカーで転石を割、バケットのピンを付けて、掘削再開しました。雨天の後だからでしょうかあちこちから湧水が流入してきます。ポンプを入れたり、外したりもうバタバタしながらようやく土留2セット6mを建込ました。下水道工事の三大NGは『転石』、『湧水』、『地山の状態(ゆるい粘性土)』です。この3つが無ければ、『道路工事』などより、利益は出ます。(当社比)この現場はある意味『パーフェクト』です。今丁度半分位ですが・・・大丈夫でしょうか?残り半分もこんなんやったらアウト!かな?おまけに県道歩道部の施工箇所には『光ファイバー重要回線含めな・な・なんと11条』も埋設された所に汚水管を埋設しなければなりません。丁度掘削ラインにかかるか、掛からないか位の位置でした。(事前立会時)
これらの困難を全員一丸となって乗り越えて行かなくてはいけません!が『ほんと・・・大丈夫かな?』

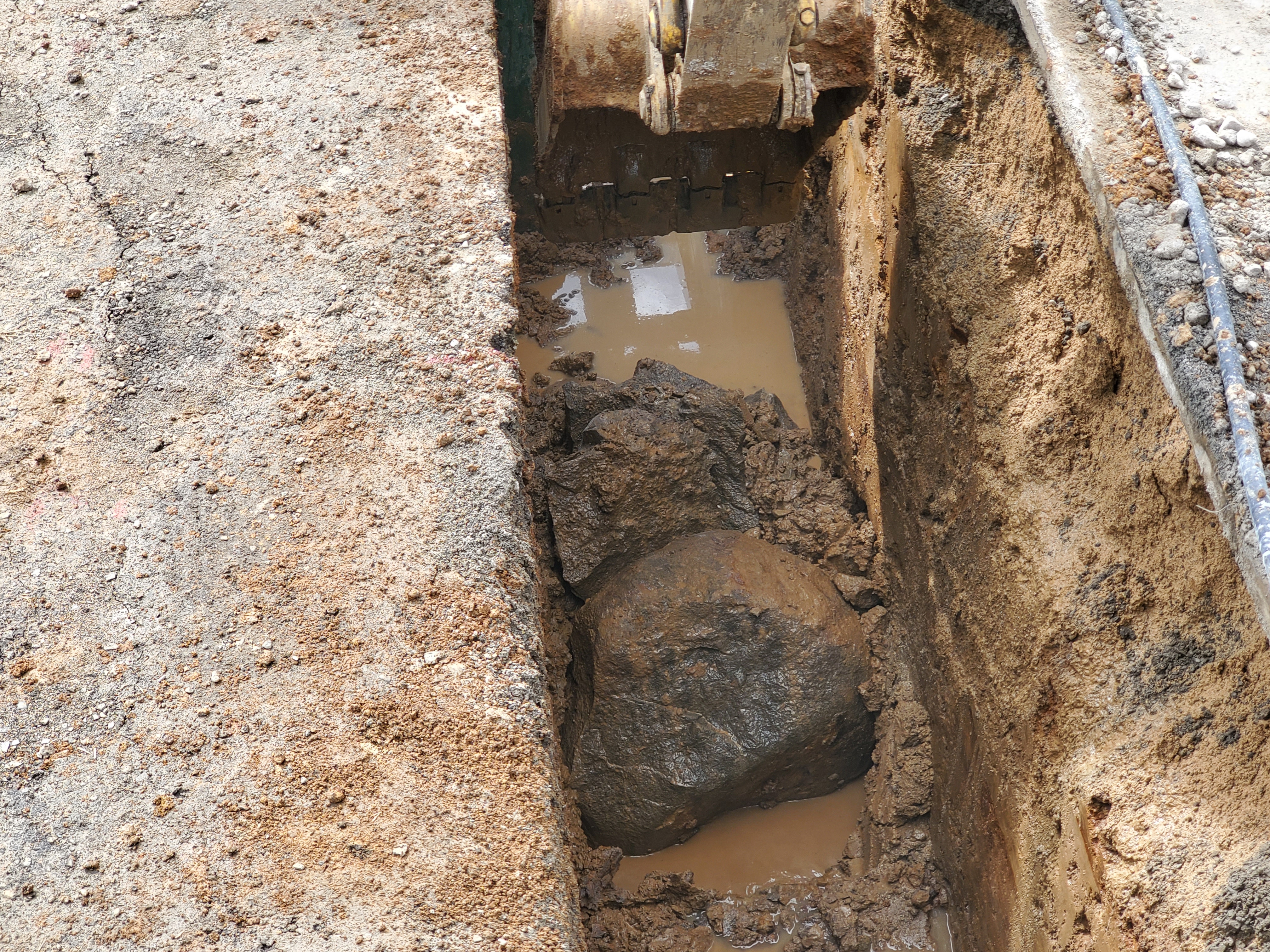

またまた転石・・・ とりあえず取れて良かった・・・
